天津嘉宏自动化设备有限公司 | 黄泥灌浆站 | 煤矿注浆站 | 自动化制浆站 | 工业自动化控制系统

嘉宏自动化
联系我们

采空区黄泥注浆站防灭火技术

发布于:2018-09-25 13:56来源:www.tjzidonghua.com 作者:嘉宏自动化 点击:


  我国煤矿自50年代初就开始应用灌浆方法预防和消灭矿井火灾,经实践证明,采空区封闭后要及时注浆,黄泥注浆站防灭火技术是不错的方法。在回采前期,要完善好煤矿地基工作面防灭火注浆管路,一旦采空区出现自然发火征兆,要随时注浆。当回采完毕后,自上闭向采空区大量灌浆,彻底封堵漏风。

  黄泥注浆站是目前常用的一种矿井火灾防治技术,也是目前治理大面积采空区煤炭自燃火灾常用和有***的方法之一,作用在于它从井下煤炭自燃的基本条件入手,一是灌浆后填满火区的空间,把空间内氧气排除,使火区缺少氧气供应而熄灭;二是在灌浆同时减少火区温度,使温度降到火点以下,起到灭火作用。在确定火源位置的基础上,对大面积采空区煤炭自燃火灾采取灌浆灭火措施,其中浆液材料的选择和确定灌浆技术各参数对实现安全快速、经济有***的扑灭火灾具有重要的作用。

  黄泥注浆站防灭火系统

  1、管路系统

  在地面注浆机房,黄泥浆由采区讲风立井灌浆管路通过的主管路向下输送到运输通路,在回风巷经由阀门控制装置后接出一趟灌浆管路,经综采工作面回风巷接工作面上隅角。

  2、铺设要求

  管路须沿巷帮敷设并用挂,每隔4m设一个用挂点,吊挂要平直,拐弯处设弯头,接头须加垫置连接紧密,保证灌浆时不漏浆体。灌浆岩芯管长48m,煤帮埋入采空区40m,外露部分与输浆之间加装一段长度为100m.直径不小于108mm高压软胶管。灌浆管路在巷囗管路接入处、灌浆管与软胶管连接处分别安装一个控制阀门,并在巷口笞路接入处安设测定流量和压力的仪表。管路系统铺设完毕后,做一次灌浆实验,在保证畅通及沿程不漏浆的情况下与岩芯管对接预埋。巷道中的灌浆管随工作面推进逐段拆卸,拆卸后的管路码放在指定地点,由综放队定期回收复用。拆除后,其余管路按要求重新连接好,保证严密性。

  3、工作面灌浆量计算

  采空区发现自然发火后,采用注浆方法,覆盖采空区,注浆量主要根据注浆形式、注浆区容积、采煤方法及地质条件等确定。

  4、黄泥注浆站防灭火系统工艺

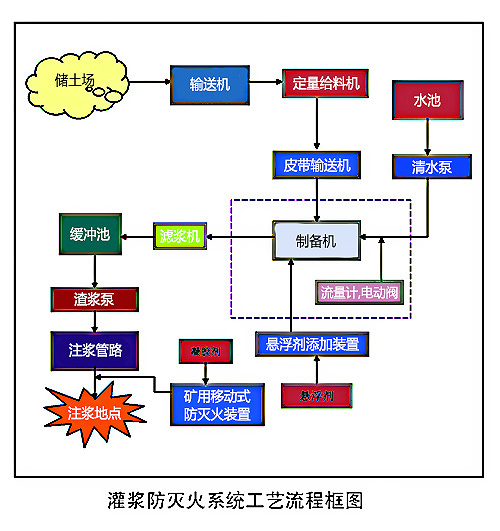

黄泥注浆站防灭火系统工艺
------分隔线----------------------------
------分隔线----------------------------
销售咨询:
销售咨询:
技术支持:
售后服务:
